BIM技术在北京财富中心写字楼机电工程中的应用(3)
- 时间:2014-01-28 13:43
- 来源:建设行业信息网
样板层施工完毕后,标准层按照样板层施工,各专业顺利展开,避免了专业间互相交叉影响,减少大量协调工作,保证了工期,避免拆改。

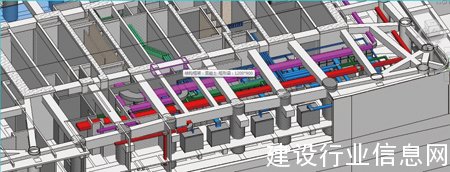

该工程地下变电所母线、风管综合排布,设计人员未考虑竖井内母线排列顺序与低压柜顺序、风管与低压柜出线处的位置关系,产生大量母线反弯,在排布完成后,共调整16台低压柜位置,减少多达28处反弯,优化母线路由,风管重新调整移位,减少了二次拆装,既节约材料,又使得整体布局合理美观。变电所三维效果如图9所示。
图6 变电所三维效果
采用BIM技术,通过模型建立、各专业排布,完成后导出综合排布平面图、剖面图及轴测图,对工人进行交底。安装过程中,各专业未发生碰撞导致返工的问题,保证了工期与质量要求,并满足验收规范。
BIM技术的应用效果
通过本工程对BIM技术使用的尝试,虽然施工前要投入一定技术人员深化图纸,但解决了各专业碰撞问题,避免了后期拆改造成的材料和人工浪费,取得了良好的经济效益。经过对本工程BIM技术使用的初步估算,节省人工费、材料费达上百万元,缩短工期3个月之多。
北京财富中心工程BIM技术的应用,让我们体验到了BIM技术的优势,今后将强化BIM技术人员对软件的应用深度,拓宽BIM技术在施工中的应用广度,提高速度与准确度,为更好的BIM应用打下基础。
友情链接
-
| 中国建筑
| 中国铁建
| 第一商用汽车
| 中国建造师网
| 数字化企业
| 中国交通新闻
| 中国项目招标
| 中国基础建设
| 建筑网
| 中国名企排行
| 山西建筑考试
| 中国城市网
| 中国建材市场网
| 中国工业新闻
| 综合节电
| 中国新闻网
| 工程建设
| 中国日报网
| 中国能源新闻
| 建材之家
| 城市交通网
| 中国工程网
| 中国港湾
| 中国路桥
| 全球贸易网
| 环保科技
| 国联资源网
| 绿建之窗
| 鲁班大学
| 一览路桥网
| 中国铁路
| 中国城镇
| 五展六会
| 新型建材
| 三峡
| 中国电建
| 建筑信息化
| BICES 2025
| 冶金工业
| 中国交建
| 中国中铁
| 阿拉丁
| 河姆渡
